皖電東送首臺1000KV電抗器安裝完成 核心提示:2月28日,皖電東送工程皖南1000KV變電站內旗幟招展,機器轟鳴,一片繁忙。在1000KV高壓電抗器施工區域,指揮哨不時響起,大吊車頻頻仰臂。

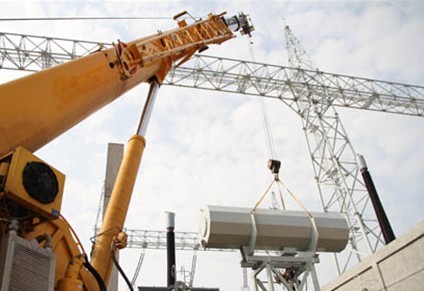

2月28日人民網訊,“皖電東送”工程皖南1000KV變電站內機器轟鳴,一片繁忙。在1000KV高壓電抗器施工區域,大吊車頻頻仰臂,在現場施工人員的努力下,首臺電抗器順利安裝完成。 據介紹,皖南站使用的是特高壓并聯電抗器,它是高電壓、遠距離交流輸電網絡中不可缺少的重要設備,能改善系統無功功率有關運行狀況。該站共有此類電抗器3組11臺,為全線四個特高壓站數量之最,此次完成安裝的首臺電抗器額定容量200Mvar,油重89噸,安裝后總重295噸。 由于特高壓電抗器電壓等級高、容量大,其吊裝難度也十分巨大,僅單根套管便重達6噸,整體長度近14米,需采用專用工裝、3臺吊車配合才能完成。“為了順利安裝,我們一方面加大對施工人員的培訓,另一方面嚴格落實技術措施、加強過程監控,做到萬無一失。”安徽送變電工程公司項目經理介紹說。 截止目前,現場其余5臺電抗器除套管外,其他附件也基本就位,安裝工作順利進行中。 |
