河北首組單體世界最重電抗器(平波電抗器)完成安裝 摘要: 本次安裝的平波電抗器最大通過電流高達6250安,安裝不善可能導致運行后電抗器發熱、震動,甚至引發電網安全事故,歷史上曾經多次因遺留異物在線圈上造成異常聲響甚至絕緣損傷,而不得不停電檢查。

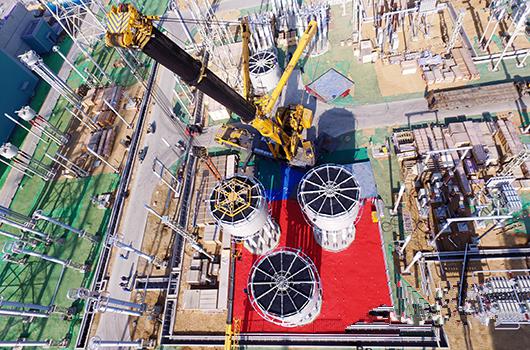

博邦電氣5月8日訊 日前,隨著96顆連接螺栓精準進入平波電抗器本體底座螺栓孔,臨沂±800千伏換流站工程直流場首組單體世界最重電抗器本體就位作業完成。 據了解,臨沂±800千伏換流站工程直流場由河北省送變電公司負責安裝的共有PKK-800-6250-50G型平波電抗器6臺,PKK-800-6250-50D型平波電抗器7臺(包含備用一臺)。每臺平波電抗器電感值50毫亨,每極300毫亨,最大單體吊裝重量高達95噸,采用500噸流動式汽車吊吊裝,安裝后整體標高最高為21.849米,額定電流6250安,均為目前世界在建項目之最。 本次首組安裝的PKK-800-6250-50D型平波電抗器單體吊裝重量高達95噸,安裝后整體標高15.657米,不僅是該項目吊裝工程中重量最重的設備,而且是電抗器生產行業整體制造、整體運輸的最重設備。該設備由電抗器公司為國網±800千伏直流輸電工程臨沂換流站研發的大容量、特高壓干式空心平波電抗器。為確保該電抗器能安全、順利、穩妥吊裝就位,施工項目部不斷優化施工方案,最終采用500噸吊車使用專用吊具進行吊裝。 本次安裝的平波電抗器最大通過電流高達6250安,安裝不善可能導致運行后電抗器發熱、震動,甚至引發電網安全事故,歷史上曾經多次因遺留異物在線圈上造成異常聲響甚至絕緣損傷,而不得不停電檢查。 據此,項目部針對該設備安裝風險大、安裝細節復雜、安裝要求高的特點,積極聯系廠家提前進行作業方案交底,并以大講堂授課形式傳達至每一位施工人員。安裝過程中以方案落實、人員組織、500噸吊車站位以及施工工器具檢查作為重點管控方向,確保施工質量。另外,為防止安裝過程中有異物遺忘在線圈上,對設備安全運行形成隱患,項目部嚴格執行工器具登記領用制度,并利用無人機及數碼相機等電子設備對安裝過程進行全方位影像留存。全程達到管理無死角、過程有影像,設備有主責,工藝有檢查,質量有考核的管理目標。 據悉,該電抗器的首組成功吊裝不僅為臨沂±800千伏換流站工程后續電抗器的吊裝打下了堅實基礎,有效推進整個工程施工進度,更突顯出河北電力人在工程建設中的匠心與堅持。 |
